Een herhaalde toegang tot EER-subsidies ondersteunt Bratislava bij het geleidelijk transformeren van zijn stedelijke lay-out door nieuwe groene ruimten te creëren. De interventies zijn in overeenstemming met de mitigatie- en adaptatiedoelstellingen die zijn vastgesteld in de strategische stadsplannen.
Bratislava heeft tweemaal financiering ontvangen van “EEA Grants and Norway Grants” (hierna “EEA Grants” genoemd) voor projecten voor aanpassing aan de klimaatverandering in steden. Het eerste project was getiteld “Bratislava bereidt zich voor op klimaatverandering” en voerde maatregelen uit om de stad Bratislava beter bestand te maken tegen de negatieve gevolgen van klimaatverandering, met name hevige regenval en hitte. Deze maatregelen omvatten het planten van bomen, groene daken en faciliteiten voor het vasthouden van regenwater. De voordelen zijn vooral voor de meest kwetsbare inwoners van Bratislava: ouderen en kinderen.
Het tweede project, dat in 2024 afloopt, heet “Klimaatbestendig Bratislava – Proefprojecten voor decarbonisatie, energie-efficiëntie van gebouwen en duurzaam regenwaterbeheer in de stedelijke ruimte”, met een subsidie van 1 377 180 EUR. In het kader van dit project worden gebouwen en openbare ruimten gerenoveerd om de energie-efficiëntie en de infiltratiecapaciteit in de stad Bratislava te verbeteren. Het project zal naar verwachting ook een actieplan voor mitigatie van en aanpassing aan de klimaatverandering tot 2030 ontwikkelen.
Casestudy Beschrijving
Uitdagingen
De stad Bratislava, de hoofdstad van Slowakije, lijdt al sinds 1951 onder een temperatuurstijging van 2 °C en een toename van de totale jaarlijkse neerslag. De stormen die de stad troffen, brengen maar liefst 10% meer neerslag met zich mee in vergelijking met gemiddelde records uit de vorige eeuw. Hittegolven en droogten zijn de afgelopen drie decennia met toenemende frequentie en ernst opgetreden (Lückerath et al., 2020). In de toekomst zal de klimaatverandering vooral voelbaar zijn in de verwachte stijging van de gemiddelde temperatuur (2-4 °C tot het einde van de 21e eeuw, volgens de scenario’s die zijn ontwikkeld door het Slowaakse hydrometeorologisch instituut, Belčáková et al., 2019), meer hittegolven en lange perioden van zowel droogte als extremere regenval, wat resulteert in een verhoogd risico op lokale overstromingen.
Beleidscontext van de aanpassingsmaatregel
Case developed and implemented as a climate change adaptation measure.
Doelstellingen van de aanpassingsmaatregel
De twee door de EER-subsidies gefinancierde projecten hadden tot doel de stad beter bestand te maken tegen klimaatverandering, met bijzondere aandacht voor extreme temperaturen, zware regenval en daarmee samenhangende overstromingen, en tegelijkertijd de energie-efficiëntie te verbeteren en de uitstoot van broeikasgassen te verminderen.
Dergelijke doelstellingen zijn opgenomen in verschillende planningsdocumenten (zie Juridische aspecten) die zijn afgegeven na de toetreding van de stad tot het Burgemeestersconvenant (2012).
De belangrijkste doelgroepen zijn de inwoners van de stad Bratislava, met name de kwetsbare groepen (ouderen en kinderen). Het project “Bratislava bereidt zich voor op klimaatverandering” draagt praktisch bij aan de uitvoering van de strategie en realiseert verschillende oplossingen om hittestress en problemen met de lozing van regenwater te verlichten.
Aanpassingsopties geïmplementeerd in dit geval
Oplossingen
De “EER-subsidies en Noorwegen-subsidies” vertegenwoordigen de bijdrage van IJsland, Liechtenstein en Noorwegen aan het verkleinen van economische en sociale verschillen en aan het versterken van de bilaterale betrekkingen met 16 EU-landen in Midden- en Zuid-Europa en de Baltische staten. IJsland, Liechtenstein en Noorwegen zijn geen lid van de EU, maar wel van de Europese Economische Ruimte (EER). De begunstigde landen kunnen een subsidie aanvragen en binnen een land kunnen belanghebbenden een aanvraag indienen voor een project dat uit de subsidieovereenkomst wordt betaald. Sinds 2014 heeft Bratislava twee keer van de gelegenheid gebruik gemaakt om aanpassingsdoelen te bereiken.
In het kader van de eerste subsidie (“Bratislava bereidt zich voor op klimaatverandering”) waren de aanpassingsmaatregelen gericht op het creëren van meer groene ruimten en doorlaatbare oppervlakken in een aantal verschillende subprojecten in de hele stad. Voor alle deelprojecten organiseerde de stad Bratislava het implementatieproces (planning, onderhandelingen met de financieringsorganisatie, ontwerp).
De projectactiviteiten omvatten verschillende proefprojecten voor investeringen:
- Restauratie van een plein (Námestie hraničiarov) in het stadsdeel Petržalka - met 100.000 inwoners - een van de grotere en dichtstbevolkte wijken van de stad Bratislava. Het parkgebied is gerenoveerd door het aantal verharde wegen te verminderen en ruimte te creëren voor meer groen. Het hele concept is gebaseerd op het behoud van zoveel mogelijk van het oorspronkelijke groen, aangevuld met meer dan 4.500 nieuwe vaste planten en decoratieve grassen, bijna 3.700 grondbedekkende houtachtige planten en maximaal 11 nieuwe grote houtachtige planten. Eilanden van bloeiende bloemen zijn ook gecreëerd, waardoor het park een aanzienlijk seizoensgebonden karakter heeft. De oorspronkelijke grasvelden werden gerevitaliseerd, geopend en aangevuld met nieuwe zaden. Verharde wegen leiden regenwater naar de open gebieden door middel van geschikte hellingen, waar het in de bodem sijpelt. Regenwater blijft dus waar het valt, het watertekort van het gebied wordt verminderd en het rioleringssysteem draagt minder water. Daarnaast werden er bomen geplant in de straat Dolnozemská. Het gebied wordt gebruikt voor individuele recreatieactiviteiten, zoals een ontmoetingsplaats voor kleine en grote groepen.
- Installatie van een groendak van 1.000 vierkante meter op een verzorgingstehuis voor ouderen dat eigendom is van de stad Bratislava. Het vegetatiedak heeft koelende eigenschappen en is effectief in het beheer van regenwater. Het groene dak van het ARCHA-bejaardentehuis (en het bejaardentehuis in Lamač) functioneert nog steeds en is ontworpen om onderhoudsvrij te zijn. In de zomer van 2017 heeft de partner van het project, Faculteit Natuurwetenschappen, Comenius Universiteit in Bratislava, de temperatuur en luchtvochtigheid gemeten op verschillende soorten daken (met of zonder groenbedekking). De oppervlaktetemperatuur van groene daken was tot 19 °C lager dan die van een standaarddak (Kwetsbaarheids-en risicobeoordelingsatlas, in het Slowaaks).
- Renovatie van belangrijke pleinen in het stadscentrum (Námestie Slobody, Hlavné námestie, Františkánske námestie). Bomen zijn geplant op het centrale plein van het historische centrum en in de Námestie Slobody (oude stad), die wordt begrensd door gebouwen van de Slowaakse Technische Universiteit en overheidsgebouwen. Bomen bieden schaduw op warme dagen. Dit zeer zichtbare resultaat is gerealiseerd na zeer lange onderhandelingen met veel afdelingen in de stad, het overwinnen van argumenten over het historische karakter van de pleinen, archeologische kwesties, enz.
- Er zijn twee met bomen omzoomde lanen gerealiseerd, die zorgen voor koele gangen die belangrijke grote wegen in de oude stad met elkaar verbinden. De ene bestaat uit 15, de andere uit 45 grote bomen.

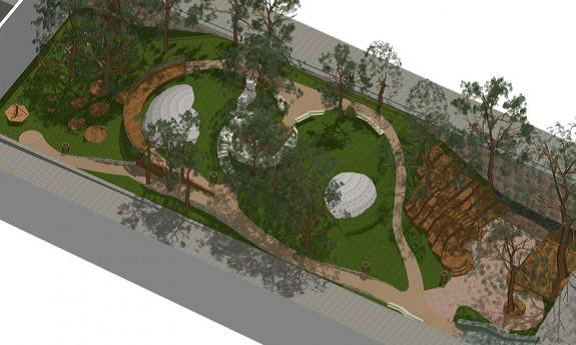

- In Svoradova straat, in een gebied met voorheen geen groene openbare ruimtes en lange tijd ongebruikt gelaten, werd een ca. 1.000 vierkante meter park gerealiseerd. De nieuwe openbare ruimte omvat een model voor regenwaterbeheer, retentie en regentuin, dat werd geïmplementeerd door de oude stadswijk.
- Nové Mesto was van oudsher een geïndustrialiseerd gebied met voedselverwerkende fabrieken en de chemische industrie. Tegenwoordig worden de brownfields omgetoverd tot appartementencomplexen. In deze context was de revitalisering van het park Gaštanica Koliba bedoeld om de achteruitgang van het ecosysteem te stoppen, de bestaande vegetatie te behouden en tegelijkertijd het lokale klimaat en het efficiënte gebruik van regenwater te verbeteren. Dit omvatte de behandeling van 140 bomen, waaronder enkele van de lokale bevolking van kastanjebomen, om een lokale kwelput te installeren om water vast te houden, zowel ten behoeve van de lokale vegetatie als om erosie en aardverschuivingen te voorkomen. Een lokale kwelput werd geïnstalleerd om water vast te houden, zowel ten behoeve van de lokale vegetatie als om erosie en aardverschuivingen te voorkomen.
- In dezelfde wijk Nové Mesto werd een nieuw groen park (Jama) gecreëerd in het gebied van het voormalige velodroom. Jama is een groot park van ongeveer 3 ha groot, dat sport, ontspanning, vrijetijdsactiviteiten en stadsgroen combineert, waardoor het leven niet alleen in dit gebied maar ook in de hele stad wordt verbeterd. Regenwater uit de verharde en groene gebieden wordt opgevangen door een systeem van afvoerbuizen en naar een nieuw kunstmatig meer geleid, dat een esthetische, klimaatbeheersings- en waterretentiefunctie heeft. Het meer dient ook als bron van het watersysteem van het park.
- In het bospark van Bratislava, een 19e-eeuws aangelegd landschapspark, zullen volgens het beheersplan van het gebied bestaande waterreservoirs van een van de weinige resterende beken die uit het Male Karpaty-gebergte naar beneden stromen, worden hersteld. Deze zijn belangrijk voor de brandbeveiliging van de bossen en omliggende gebieden, maar ze ondersteunen ook de lokale biodiversiteit en kunnen overtollig regenwater opnemen in tijden van zware regenval die anders naar de stad zou stromen. voor de brandbescherming van de bossen en omliggende gebieden, maar ze ondersteunen ook de lokale biodiversiteit en kunnen overtollig regenwater opnemen in tijden van zware regenval die anders naar de stad zou stromen.
- Restauratie van vijvers in het recreatiegebied van Železná studienka. Binnen deze projecten herstelde het stadsbosbestuur van Bratislava de vijvers en herbouwde het de inlaat- en uitlaatstructuren om ervoor te zorgen dat het optimale waterpeil in de vijvers wordt gehandhaafd. Verder heeft de stad binnen andere projecten houten platforms bij de vijvers geïnstalleerd.
Als follow-upactiviteit binnen hetzelfde project (“Bratislava bereidt zich voor op klimaatverandering”) werd een subsidieregeling voor kleine projecten opgezet ter ondersteuning van duurzame drainagesystemen (SUDS’s). Voor kleine projecten is een totaalbedrag van € 50.000 beschikbaar gesteld tot maximaal € 1.000 per project. De beurs is nog open (jaar 2023) en in aanmerking komende aanvragers zijn particuliere huiseigenaren, ngo’s en bedrijven. De subsidie dekt maximaal 50% van de totale kosten voor de uitvoering van kleine projecten. Het merendeel van de uitgevoerde projecten en maatregelen die door de subsidie werden gefinancierd, betrof verschillende vormen van SUDS, zoals waterreservoirs, regenwatertuinen of kleine groene daken. De subsidieregeling omvat consultancy voor aanvragers en verspreidingsactiviteiten. De aanvragen worden beoordeeld door de stuurgroep van het project, bestaande uit het Office of the Chief Architect, Department of Strategies and Projects en Department of Environment. Er zijn meer dan 1000 projecten gefinancierd en de belangstelling groeit jaarlijks.
Tot slot heeft het project geleid tot de voorbereiding van het actieplan voor aanpassing aan de klimaatverandering van Bratislava, dat in 2017 is gepubliceerd (meer details in het deel “Juridische aspecten”) en om de vier jaar wordt herzien. Een zelfevaluatieschema voor het plan werd opgesteld door de afdeling van de hoofdarchitect (Útvar hlavného architekta) om informatie te verzamelen over de uitvoering van individuele maatregelen door verschillende afdelingen van de stad Bratislava. In de eerste helft van 2018 werd gedetailleerde informatie verzameld via verschillende werkvergaderingen met deskundigen en vertegenwoordigers van verschillende stedelijke districten. Deze informatie vormde de basis voor het tussentijdse monitoringverslag van het aanpassingsplan.
Het in de tweede subsidieovereenkomst (Klimaatbestendig Bratislava – Proefprojecten voor decarbonisatie, energie-efficiëntie van gebouwen en duurzaam regenwaterbeheer in de stedelijke ruimte) gefinancierde project heeft tot doel de weerbaarheid van de stad tegen de verwachte risico’s van klimaatverandering verder te vergroten door bepaalde maatregelen van het vorige project op te volgen/op te schalen. Bovendien ondersteunt het de transitie naar een koolstofneutrale stad in de nabije toekomst door de geleidelijke vermindering van de uitstoot van broeikasgassen voor bepaalde sectoren en door hun koolstofvoetafdruk te minimaliseren.
Aanvullende details
Participatie van belanghebbenden
Bratislava bestaat uit 17 onafhankelijke stadsdistricten en het stadskantoor van Bratislava zorgt voor de algemene coördinatie voor de uitvoering van de maatregelen.
In het kader van het in het kader van de eerste subsidie gefinancierde project heeft het stadskantoor vanBratislava de stadsdelen gevraagd of en hoe zij hierbij betrokken willen worden en welke deelprojecten binnen deze districten relevant zouden zijn. Naast de stadsdistricten waren verschillende belanghebbenden (de Bratislava Regional Conservation Association, Bratislava Water Company, City Committee of Slovak Nature and Landscape Conservation Union, City Forest in Bratislava, Comenius University in Bratislava, Nature Sciences Faculty) betrokken bij de ontwikkeling van de plannen. Bovendien was de Noorse partner COWI (particulier adviesbureau) betrokken vanwege zijn ervaring op dit gebied en om de geest van de EER-subsidies met betrekking tot internationale samenwerking te onderstrepen.
Sommige belanghebbenden waren rechtstreeks financieel betrokken (zoals hieronder nader wordt beschreven), aangezien zij financiering uit de subsidie ontvingen en een aantal eigen investeringen binnenbrachten (ten belope van 15 % van het totale budget). Andere belanghebbenden werden betrokken bij de overdracht van kennis en de uitvoering en mainstreaming van aanpassingsmaatregelen in bredere plannen, zoals op het gebied van water- en natuurbeheer.
Belanghebbenden die rechtstreeks financieel werden ondersteund
- Stadskantoorvan Bratislava. Zorgt voor algemeen beheer en publiciteit van het project. De coördinatie van het project “Bratislava bereidt zich voor op klimaatverandering” werd uitgevoerd door een stuurgroep die bestond uit een voorzitter (de hoofdarchitect van de stad) en een aantal personeelsleden van verschillende afdelingen van het stadhuis van Bratislava (strategisch projectbeheer en financiële middelen, milieu, coördinatie van territoriale systemen, sociale zaken, vervoer, infrastructuur enz.). Het comité bestond ook uit vertegenwoordigers van wetenschappelijke organisaties (d.w.z. het Geografisch Instituut van de Slowaakse Academie van Wetenschappen en de Comenius-universiteit in Bratislava) en niet-gouvernementele organisaties. De stuurgroep nam ook besluiten over de subsidieaanvragen voor particuliere duurzame drainagesystemen.
- Stadsdistrict Bratislava – Nové Mesto “Nieuwe Stad” en Stadsdistrict Bratislava – Petržalka. Beide stadsdelen zijn verantwoordelijk voor het analyseren van opties om problemen in hun kadastrale gebied op te lossen en direct geplande maatregelen in hun district uit te voeren. Zij zijn ook verantwoordelijk voor de communicatie van de behaalde resultaten. Tijdens de ontwikkeling van de strategie en het actieplan zijn reeds bestaande betrekkingen en samenwerking met andere belanghebbenden verder versterkt. Het project wordt gepromoot via de webpagina van de stadsdelen.
- Het is een adviesgroep met meer dan 80 jaar ervaring in de milieubeschermingssector. Hun ervaring en kennis zijn een waardevolle troef geweest bij de uitvoering van projecten, voornamelijk in de engineeringfase, de uitvoering van maatregelen, communicatie en de uitwisseling van ervaringen en de verspreiding van projectresultaten. COWI heeft budget ontvangen voor reizen om de samenwerking met Bratislava mogelijk te maken en heeft bijstand verleend bij het oplossen van problemen en om toekomstige samenwerking met andere sectoren in Noorwegen tot stand te brengen.
Belanghebbenden zonder financiële bijdrage
- Regionale vereniging voor natuurbehoudvan Bratislava (BROZ). Het is een NGO die zich richt op natuur-, landschaps- en milieubehoud. Als projectpartner heeft deze vereniging bijgedragen aan de bescherming en het herstel van de natuur van het stadsbosgebied van Bratislava.
- WaterbedrijfBratislava (BVS, a.s.). Het is een naamloze vennootschap met inbegrip van Bratislava City onder haar aandeelhouders. Zij verleende haar professionele diensten en technische bijstand tijdens de uitvoering van subprojecten.
- Slowaakse Unie voor natuur- en landschapsbehoud (SZOPK). Het is een overkoepelende NGO gericht op natuur-, landschaps- en milieubehoud. Het bijkantoor, gevestigd in Bratislava City, neemt als rechtspersoon deel aan het project. Het bevorderde de communicatie met het grote publiek, lokale gemeenschappen en hielp het publiek meer bewust te maken van het project.
- Stadsbosbedrijf in Bratislava. Dit bedrijf is opgenomen in het statuut van Bratislava Forest Park autoriteit. Sommige voorgestelde maatregelen werden uitgevoerd in Bratislava Forest Park, en daarom moest de City Forest Company bij het project worden betrokken.
- Natuurwetenschappen Faculteit Comenius Universiteit in Bratislava. De universiteit is een educatieve en wetenschappelijke instelling. Zij heeft professioneel advies en methodische bijstand verleend voor het actieplan voor aanpassing aan de klimaatverandering.
Als onderdeel van het project dat in het kader van de tweede subsidie werd gefinancierd, werd het actieplan voor de mitigatie van en de aanpassing aan de klimaatverandering tegen 2030 opgesteld op basis van een participatieve aanpak. De analyse van de huidige stand van zaken en visie is opgesteld door de organisatie van werkgroepen over individuele onderwerpen: Levenskwaliteit en gezondheid van bewoners, Groenblauwe infrastructuur, Duurzame stedenbouw, Mobiliteit en Circulaire economie. Er werd een inleidende conferentie georganiseerd en in de periode 2021-2022 vonden drie workshops plaats. Het doel van de workshops was om een divers professioneel publiek en belanghebbenden te betrekken bij de projectactiviteiten, om deskundige input, informatie en opmerkingen te verkrijgen die het actieplan voedden. De eerste workshop ging over de beoordeling van de kwetsbaarheid van de stad voor klimaatverandering, de tweede ging over mogelijke 2030-scenario's voor de stad en de derde ging over het voorbereiden op klimaatverandering door verbeterde oplossingen voor regenwaterbeheer. Tegelijkertijd werden discussiefora en enquêtes voorbereid.
Succes en beperkende factoren
In het project “EUCities Adapt” – een project van de Europese Commissie dat in 2012-2013 werd uitgevoerd en gericht was op capaciteitsopbouw voor aanpassingsstrategieën voor Europese steden – was de stad Bratislava een van de geselecteerde steden voor de opleidingsfase. Binnen dit project richtte Bratislava een werkgroep op waaraan de Stadshoofdarchitect en alle relevante stadsdepartementen deelnamen. Deze werkgroep identificeerde de klimaatrisico’s van de stad, schakelde externe belanghebbenden in en ontwikkelde een ontwerpaanpassingsstrategie. Deze werkzaamheden vormden de basis voor het aanvragen van EER-subsidies. Dit voorloperproject hielp de stad haar klimaatrisico's en bijbehorende aanpassingsbehoeften te beoordelen en vormde het basisidee en de basisdoelstellingen van het project. Daarom was het een van de twee belangrijkste succesfactoren bij het verkrijgen van de financiering.
Anderzijds vergemakkelijkten de goede steun van het regeringsbureau van de Slowaakse Republiek, dat een afdeling EER-subsidies heeft (nu onder het ministerie van Investeringen, Regionale Ontwikkeling en Informatisering van de Slowaakse Republiek – actualisering 2023), en de gebruiksvriendelijke aanvraagprocedure van de EER-subsidie het proces van het aanvragen van de nodige projectfinanciering in de eerste fase. Het stadskantoor van Bratislava heeft financiering aangevraagd in het kader van een openbare oproep tot het indienen van EER-subsidies om een aantal maatregelen uit te voeren die tijdens de ontwikkeling van het actieplan voor aanpassing aan de klimaatverandering zijn vastgesteld. De timing van de oproep paste perfect bij de ontwikkelingsfase van het afgeronde actieplan.
De positieve resultaten van het project, gefinancierd in het kader van de eerste EER-subsidie, creëerden de voorwaarden voor de tweede subsidieaanvraag die aanpassings- (schaalvergroting van proefprojecten die in het eerste project werden gerealiseerd) en mitigatiedoelstellingen combineert.
In 2017 werd als een van de doelstellingen van het eerste project het actieplan voor aanpassing aan de klimaatverandering van Bratislava ontwikkeld. Het plan was gericht op het ontwerp en de uitvoering van aanpassingsmaatregelen om de negatieve gevolgen van de klimaatverandering te verzachten (verhoging van het percentage vegetatiegebieden, waarborging van de beschikbaarheid van groene ruimten, uitvoering van maatregelen voor waterbehoud enz.).
Twee beperkende factoren die bijdragen tot enkele vertragingen bij de uitvoering van de eerste EER-subsidie kunnen als volgt worden benadrukt:
- Ten eerste de complexe procedures voor de uitvoering van maatregelen: vergunningen en verplichtingen voor openbare werken, tijdrovende procedures voor overheidsopdrachten en aandacht voor archeologische aspecten (een historische stad in Bratislava).
- Ten tweede de onafhankelijke bestuursstructuur van de stadsdistricten van Bratislava, waardoor het voor het stadskantoor van Bratislava moeilijker wordt om processen te coördineren.
Bovendien beperkten lokale regelgevingen de toepassing van sommige aanpassingsmaatregelen. Bratislava heeft bijvoorbeeld een verordening om bodemverontreiniging vanaf parkeerplaatsen te voorkomen, waarin staat dat ze een ondoordringbaar oppervlak moeten hebben en een ruimte om olieachtig water te verzamelen. Dit sluit het gebruik van doorlatende bestrating op parkeerplaatsen uit, die anders perfect geschikt zou zijn om de infiltratie van regenwater te vergroten. De lokale situatie, met veel ondergrondse parkeergarages, verhindert het planten van bomen op veel plaatsen.
Anderzijds ondersteunen de twee belangrijkste huidige planningsdocumenten (het actieplan voor aanpassing aan de klimaatverandering van Bratislava en het stadsontwikkelingsplan 2022-2030, zie Juridische aspecten) vergroeningsinitiatieven voor zowel mitigatie- als adaptatiedoelstellingen.
Kosten en baten
De totale projectkosten voor het hele project “Bratislava bereidt zich voor op klimaatverandering” bedroegen 3 337 640 EUR, waarvan ongeveer 2 400 000 EUR (ACC02003-projectinformatie) afkomstig was van EER-subsidies (Aanpassing aan klimaatverandering – Overstromings- en droogtepreventie, prioritaire sector Klimaatverandering). De resterende € 926.000 werd verstrekt door het kantoor van de stad Bratislava en de stadsdelen Nové Mesto en Petržalka. Het budget werd verdeeld over de partners op basis van hun bijdrage aan subprojecten en projectbeheerstaken.
Het project “Klimaatbestendig Bratislava – Proefprojecten inzake decarbonisatie, energie-efficiëntie van gebouwen en duurzaam beheer van regenwater in het stedelijk milieu” werd uitgevoerd in het kader van het programma “Klimaatmitigatie en -aanpassing” (SK-Klimaat) dat werd medegefinancierd door het financieel mechanisme van de Europese Economische Ruimte 2014-2021 en de staatsbegroting van de Slowaakse Republiek.
De kosten van het totale project zijn beheerskosten, publiciteit, kleine subsidies en bouwactiviteiten.
De voordelen van het project en de bijbehorende subprojecten zijn moeilijk direct uit te drukken in termen van geld. Financiële voordelen houden bijvoorbeeld verband met minder schade als gevolg van overstromingen tijdens verwachte hevige regenval. Een ander voorbeeld zijn betere gezondheidsomstandigheden die leiden tot minder medische en maatschappelijke kosten voor kwetsbare mensen tijdens hittegolven door gebieden te voorzien van schaduw. Naast klimaatveranderingsaspecten dragen groene ruimten in het algemeen bij aan het welzijn. Daarnaast zullen de samenwerking tussen projectpartners en de uitwisseling van ervaring en kennis die tijdens dit project wordt opgebouwd, de weg vrijmaken voor toekomstige projecten om het adaptatieactieplan uit te voeren.
Meer in detail zijn de voordelen van de projecten:
- Verhoogde perceptie van veiligheid
- betere toegang tot stedelijke groene ruimte, wat leidt tot meer gezondheid en welzijn
- toegenomen activiteiten voor recreatie en lichaamsbeweging
- Creatie van cultureel erfgoed en gevoel van plaats
- bescherming van historisch en cultureel landschap/infrastructuur
- mitigatie van klimaatverandering als gevolg van meer groene gebieden.
Juridische aspecten
De aanpassingsoplossingen die zijn geïmplementeerd in de twee projecten die EER-subsidies hebben ontvangen, dragen bij tot de verwezenlijking van de doelstellingen van verschillende actieplannen van de stad Bratislava.
In 2013 werd het eerste actieplan voor duurzame energieontwikkeling van Bratislava ontwikkeld. Het was gericht op het ontwerp en de daaropvolgende uitvoering van mitigatiemaatregelen (vermindering van de uitstoot van broeikasgassen met 20% tegen 2020) in de energiesector. In 2017 werd het actieplan voor aanpassing aan de klimaatverandering van Bratislava ontwikkeld, dat gericht was op het ontwerpen en uitvoeren van aanpassingsmaatregelen om de negatieve gevolgen van de klimaatverandering te verzachten. Het plan had tot doel het percentage vegetatiegebieden te verhogen, de beschikbaarheid van groene ruimten te waarborgen, waterconserveringsmaatregelen uit te voeren enz. Het meest recente plan, het stadsontwikkelingsplan 2022-2030 (Bratislava 2030), combineert de activiteiten van beide eerdere plannen (aanpassings- en mitigatiemaatregelen) en heeft tot doel de broeikasgasemissies tegen 2030 met 55 % te verminderen.
Implementatie tijd
De eerste project-/subsidieperiode begon in 2014 en zal naar verwachting in april 2017 eindigen. Vanwege de tijdrovende procedures voor vergunningen en overheidsopdrachten zal de uitvoeringstermijn naar verwachting langer duren dan de officiële einddatum van het project.
De tweede project-/subsidieperiode begon in 2020 en loopt tot februari 2024.
Levensduur
De subsidie betreft de realisatie van verschillende deelprojecten met verschillende looptijden: 20 jaar voor groene daken, 40 jaar voor bomen op een plein, eeuwen voor een park en een paar decennia voor regenwaterretentiefaciliteiten. Alle groene gebieden hebben echter ook regelmatig onderhoud nodig.
